EPM instala nueva infraestructura eléctrica entre Cocorná y Sonsón

  • Tras siete meses de haber iniciado obras, Empresas Públicas de Medellín avanza en un 60% en la construcción de la línea de energía a 110 Kv entre las subestaciones Calizas, en Sonsón, y San Lorenzo en Cocorná. Este proyecto pertenecerá al Sistema de Transmisión Regional (STR) de Antioquia.

    “Esta nueva infraestructura permitirá mejorar la confiabilidad y seguridad del suministro de energía eléctrica en este territorio, evitar bajas tensiones que se pudieran presentar en la región y atender el crecimiento de la demanda futura proyectada para esta zona del Oriente Antioqueño y Magdalena Medio”, destacó Mónica Ruiz Arbeláez, gerente General (e) de EPM.

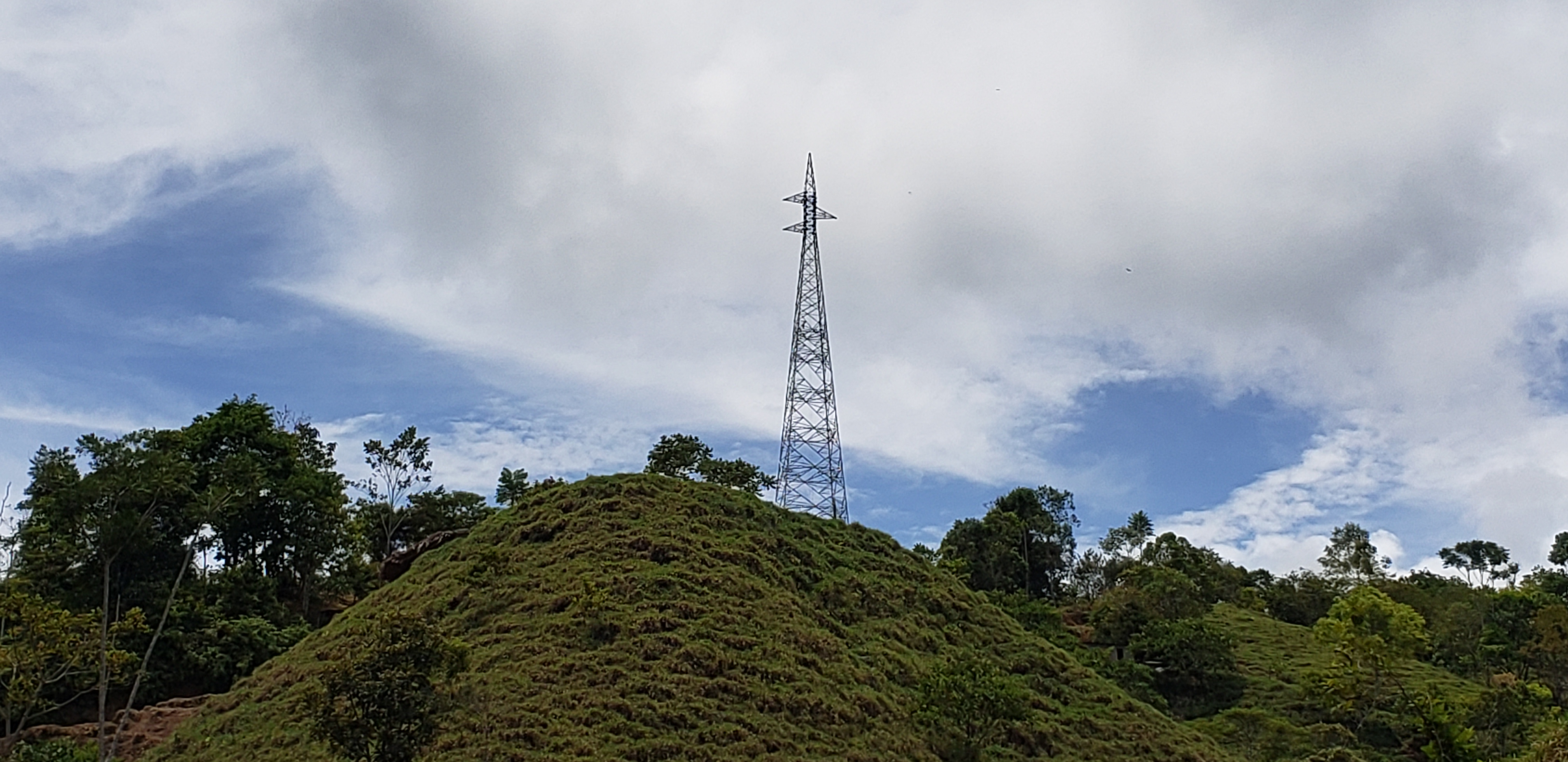

  • Este proyecto contará con 78 torres, de las cuales 42 ya están montadas. Actualmente, se tienen 176 cimentaciones terminadas para instalar nuevas estructuras, además, se han tendido 8,5 kilómetros de cable conductor de fase, tareas que han exigido la gestión de 101 permisos de ingreso a los predios y la firma de 68 actas de vecindad y acceso con los propietarios de los sitios.

    Lea más: Corporaciones realizan tareas para disminuir el tráfico de fauna y flora en Semana Santa.

    Durante la ejecución de las obras, el empleo se ha convertido en uno de los beneficios de mayor valor para los habitantes de la zona. En total, 473 personas han estado vinculadas en las distintas fases de la obra. Y del global de las 295 vacantes de personal no especializado requerido para el proyecto, el 85% son habitantes de sectores urbanos y rurales de los municipios de San Luis y Cocorná.

    En el proceso de construcción de las torres de más difícil acceso y el tendido de los conductores, se han utilizado helicópteros y drones, con el propósito de disminuir el impacto ambiental en áreas forestales por el arrastre de este material y el paso de las mulas.

    Se espera que, en la construcción de esta nueva línea de transmisión, las inversiones estén cercanas a los $40 mil millones de pesos. Según el cronograma, y si no se presentan dificultades, la obra debe estar terminada entre los meses de junio y julio de este año.
